Netzplan erstellen: Dein ultimativer Guide für die Projektplanung
So visualisierst du Aufgaben, Fristen und Abhängigkeiten im Projektmanagement
- Die Kernaufgaben: Schritt für Schritt zur perfekten Übersicht
- Mit Projektmanagementsoftware den Netzplan erstellen
- Fazit: Mit Netzplan und Software auf dem Weg zum Erfolg
Das Wichtigste in Kürze
- Ein Netzplan ist eine grafische Darstellung von Projektvorgängen, ihren Abhängigkeiten und zeitlichen Abläufen im Projektmanagement.
- Kernaufgaben umfassen die Definition von Vorgängen, Abhängigkeiten, Zeitberechnungen und die Identifizierung des kritischen Pfads.
- Moderne Software erleichtert das Netzplan-Erstellen online, automatisiert Berechnungen und fördert die Zusammenarbeit im Team.
Die Kernaufgaben: Schritt für Schritt zur perfekten Übersicht
Grundbegriffe der Netzplantechnik
- Vorgang (Aktivität): Eine definierte Aufgabe mit einem Start- und Endpunkt, einer Dauer und oft einem Ressourcenbedarf
- Anordnungsbeziehungen:
Sie beschreiben die logische Reihenfolge der Vorgänge
- Anfang-Anfang (AA): Vorgang B kann erst beginnen, wenn Vorgang A begonnen hat.
- Anfang-Ende (AE): Vorgang B kann erst enden, wenn Vorgang A begonnen hat.
- Ende-Anfang (EA): Vorgang B kann erst beginnen, wenn Vorgang A beendet ist.
- Ende-Ende (EE): Vorgang B kann erst enden, wenn Vorgang A beendet ist.
- Ereignis: Ein zeitpunktbezogener Zustand, der den Start oder das Ende eines Vorgangs markiert
- Pufferzeiten: Die Zeit, um die ein Vorgang verzögert werden kann, ohne das Projektende zu verschieben (Gesamtpuffer) oder den Nachfolger zu beeinflussen (freier Puffer)
- Kritischer Pfad: Der längste Weg durch das Projekt, der aus Vorgängen mit null Pufferzeiten besteht. Eine Verzögerung von bereits einem Vorgang auf dem kritischen Pfad führt zu einer Verzögerung des gesamten Projekts
Relevanz eines Netzplans
Ein Netzplan ist ein mächtiges Werkzeug im Projektmanagement. Er ist eine grafische Darstellung aller Vorgänge (Aktivitäten) eines Projekts, ihrer logischen Abhängigkeiten voneinander und ihrer zeitlichen Abfolge. Man visualisiert, welche Aufgabe wann beginnen kann, welche von einer anderen abhängt und wie lange das gesamte Projekt dauern wird.
Die Relevanz eines Netzplans ist enorm: Er schafft Transparenz über den gesamten Projektverlauf, hilft, Engpässe und Risiken frühzeitig zu erkennen und ermöglicht eine realistische Ressourcen- und Terminplanung. Er ist die Basis für eine fundierte Projektsteuerung und ein unverzichtbares Kommunikationsinstrument im Team.

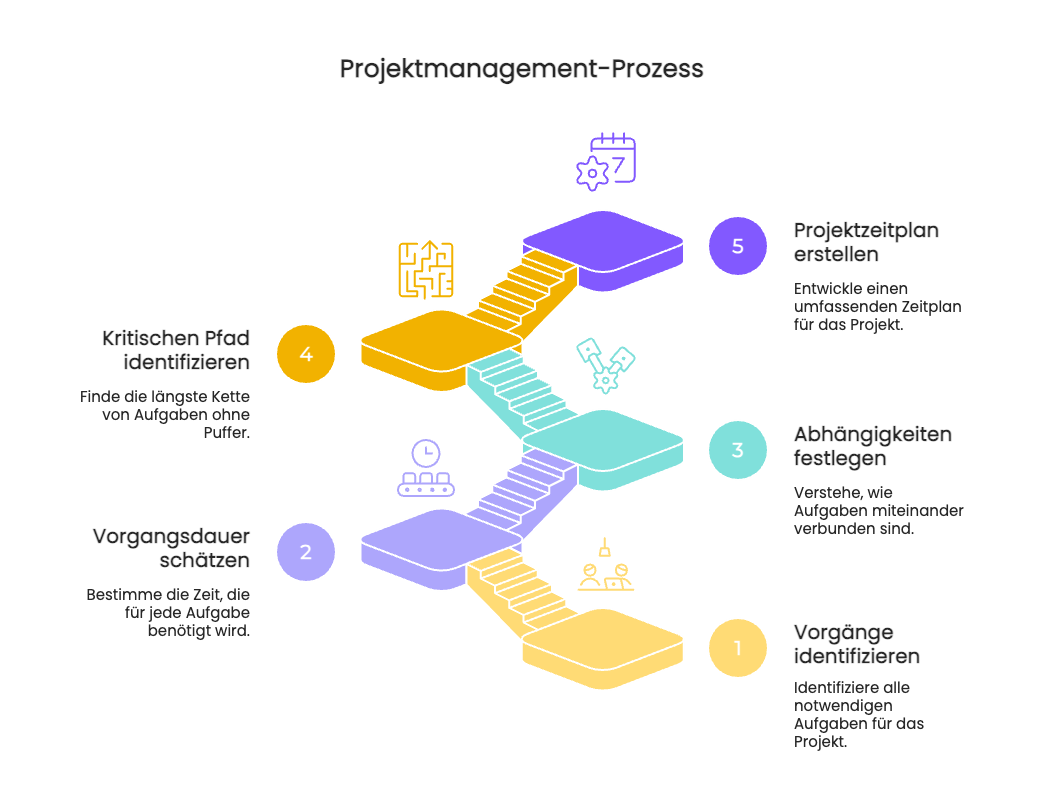

Schritte zum Netzplan erstellen
- Projektstrukturplan (PSP) erstellen: Zuerst zerlegst du das Projekt in seine kleinsten, klar definierten Vorgänge.
- Vorgänge und Dauer schätzen: Schätze die benötigte Zeit für jeden Vorgang realistisch ein. Achte auf eventuelle Leer- oder Wartezeiten.
- Abhängigkeiten definieren: Lege fest, welche Vorgänge voneinander abhängen und in welchen Anordnungsbeziehungen sie zueinander stehen.
- Optional: Netzplan zeichnen: Visualisiere die Vorgänge und Abhängigkeiten, klassischerweise als Pfeil- oder Vorgangsknoten-Diagramm.
- Kritischen Pfad identifizieren: Finde den längsten Weg durch dein Projekt, der keine Puffer hat. Dies ist der Pfad, der die Gesamtprojektdauer bestimmt.
- Zeitliche Berechnungen durchführen: Berechne früheste und späteste Start- und Endtermine für jeden Vorgang sowie die Pufferzeiten.
- Optional: Netzplan optimieren und aktualisieren: Passe den Netzplan bei Bedarf an (z. B. durch Ressourcenverschiebung, Fast-Tracking, Crashing) und aktualisiere ihn regelmäßig im Projektverlauf.
Mit Projektmanagementsoftware den Netzplan erstellen
Vorteile der softwaregestützten Netzplanerstellung
- Automatisierung: Selbstständige Berechnung von frühesten bzw. spätesten Terminen und Pufferzeiten
- Visualisierung: Klare Darstellung von Abhängigkeiten und dem kritischen Pfad
- Kollaboration: Teammitglieder können gemeinsam am Plan arbeiten und Updates in Echtzeit sehen
- Flexibilität: Einfache Anpassungen bei Änderungen im Projektverlauf
- Ressourcenmanagement: Oft integriert, um Ressourcen optimal zuzuweisen und Engpässe zu vermeiden
- Reporting: Generierung von Berichten über Projektfortschritt, Kosten und Termine, damit die Wirtschaftlichkeit und Effizienz gemessen werden können
Unsere Tool-Tipps für deine Netzpläne
Kategorie | Beschreibung | Tools |
|---|---|---|
Klassische PM-Tools | Diese sind seit Langem etabliert und bieten umfassende Funktionen zur Erstellung detaillierter Netzpläne und Gantt-Diagramme. | |
Moderne PM-Suiten | Plattformen (oft mit Plug-ins) visualisieren Abhängigkeiten und Zeitleisten. Diese bilden die zugrunde liegende Logik klassischer Netzpläne ab und erkennen den kritischen Pfad. | |
Spezialisierte Diagramm-Tools | Einige Softwarelösungen sind auf die Erstellung von Flussdiagrammen und Prozessabläufen spezialisiert, die auch zur visuellen Darstellung von Netzplänen genutzt werden können. |
Empfehlenswerte Projektmanagement-Softwares
Auf unserer Vergleichsplattform OMR Reviews findest du weitere empfehlenswerte Projektmanagement-Software. Wir stellen über 300 Tools vor, die speziell für kleine und mittlere Unternehmen, Start-ups sowie Großkonzerne geeignet sind und Unterstützung in sämtlichen Bereichen des Projektmanagements bieten. Nutze die Gelegenheit, die verschiedenen Softwares zu vergleichen und dich dabei auf authentische und verifizierte Nutzerbewertungen zu stützen:
- awork (Kostenlos testen)
- Stackfield (Kostenlos testen)
- MeisterTask (Mehr erfahren)
- Engenion (Kostenlos testen )
- ZEP (Kostenlos testen)
- monday.com (Direkt zum Anbieter)
- Oracle NetSuite (Direkt zum Anbieter)
- Notion (Direkt zum Anbieter)
- Die Agenturverwaltung (Jetzt kostenlos testen)
- monday CRM (Jetzt mehr erfahren)
Fazit: Mit Netzplan und Software auf dem Weg zum Erfolg
Beispiel eines vereinfachten Netzplans
Die Vorgänge und ihre Abhängigkeiten im Beispielprojekt (minimalisiert):
- Vorgang A: Planung & Konzeption
Dauer: 10 Tage
Vorgänger: Keiner - Vorgang B: Umsetzung & Realisierung
Dauer: 15 Tage
Vorgänger: A - Vorgang C: Test & Go-Live
Dauer: 5 Tage
Vorgänger: B
Berechnung der Eckdaten und des kritischen Pfads (minimalisiert)
- Vorgang A (Planung & Konzeption, 10 Tage)
FS: 1 | FE: 10
SS: 1 | SE: 10
Puffer: 0 - Vorgang B (Umsetzung & Realisierung, 15 Tage)
FS: 11 | FE: 25
SS: 11 | SE: 25
Puffer: 0 - Vorgang C (Test & Go-Live, 5 Tage)
FS: 26 | FE: 30
SS: 26 | SE: 30
Puffer: 0
Kritischer Pfad (Gesamtdauer des Projekts – hier 30 Tage): A → B → C
